土方工程施工操作规程

OB48000512

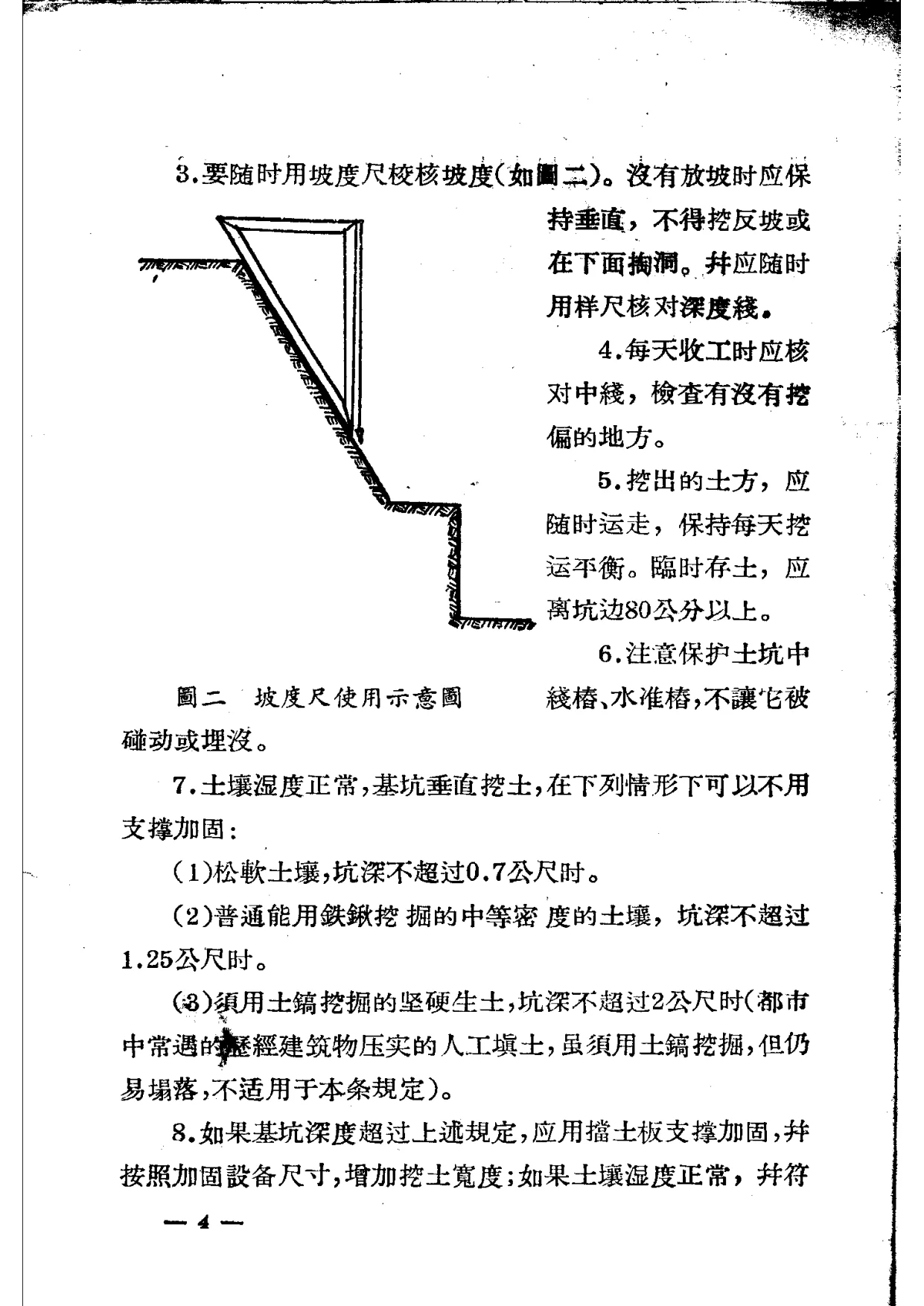

作者江苏省城市建设局
出版社—
出版年1956
版本1956年第1版(据文件名,版权页待核)
时期1950—1979
大类工业技术
详细分类工业技术·建筑工程
是否公版是
页数22 页

容量1.5 MB
文件 MD532c73caa0b9525207a54ef656606ff7d

获取资源

点击按钮实时生成第三方网盘分享链接(免费、一次一本)。本站不托管文件。
链接失效或有误?举报反馈

书籍简介

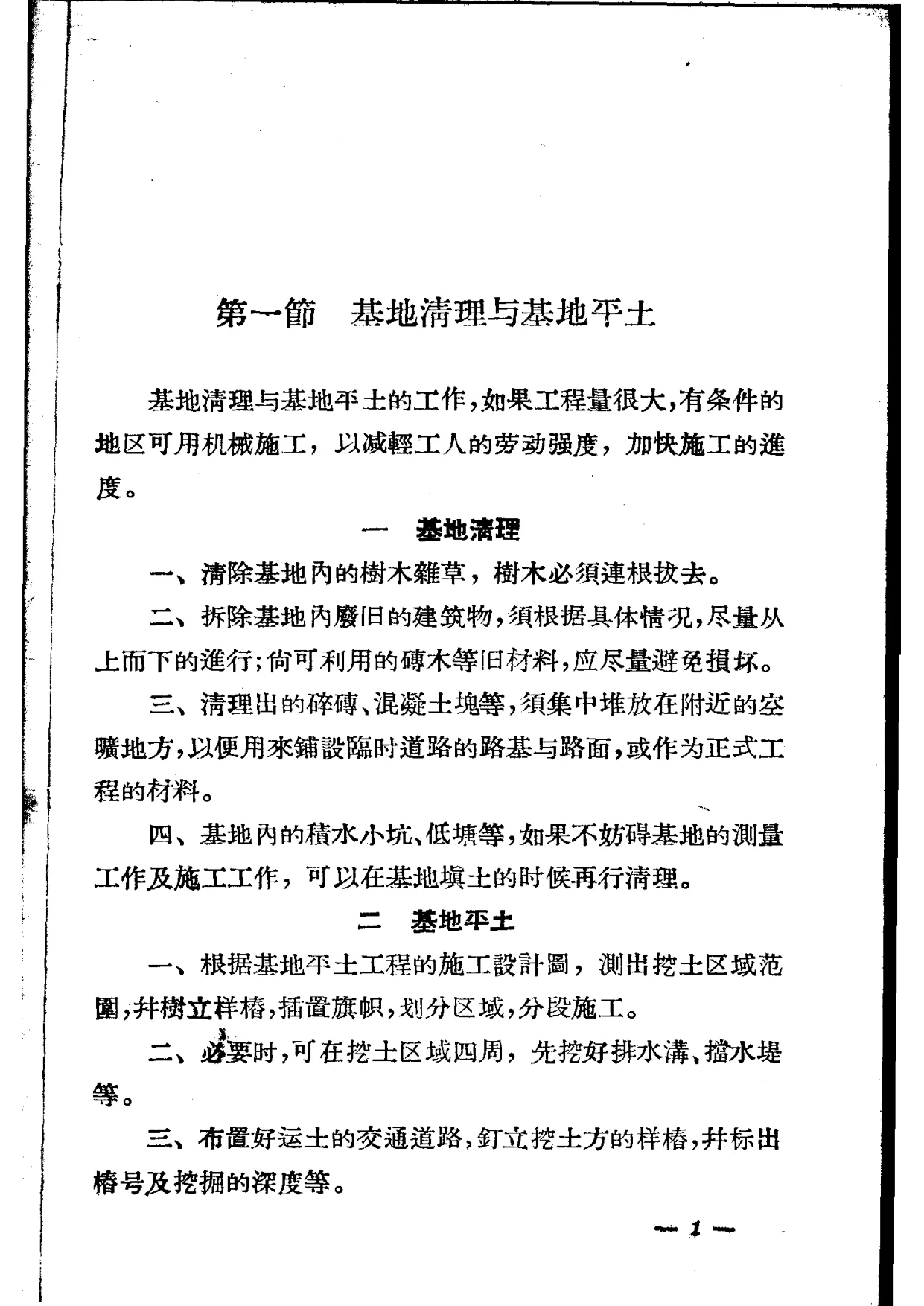

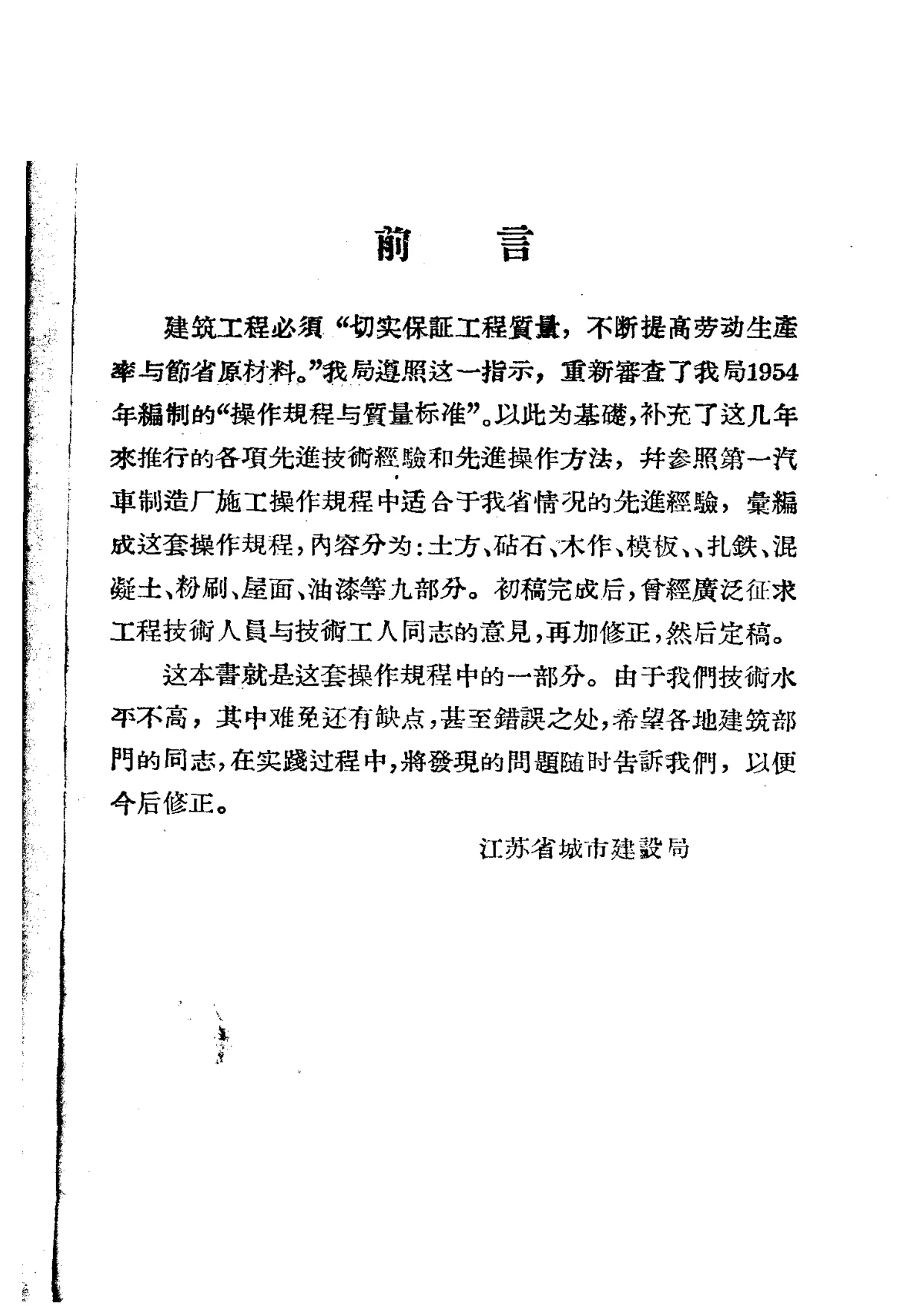

本书为江苏省城市建设局编《土方工程施工操作规程》,江苏人民出版社1956年出版,统一书号15100·17,定价九分。据前言,建筑工程必须“切实保证工程质量,不断提高劳动生产率与节省原材料”。江苏省城市建设局遵照这一指示,重新审查该局1954年编制的“操作规程与质量标准”,以此为基础,补充几年来推行的各项先进技术经验和先进操作方法,并参照第一汽车制造厂施工操作规程中适合于本省情况的先进经验,汇编成一套操作规程。该套规程内容分为土方、砧石、木作、模板、扎铁、混凝土、粉刷、屋面、油漆等九部分;初稿完成后,曾广泛征求工程技术人员与技术工人同志的意见,再加修正,然后定稿。本书即这套操作规程中的土方部分。

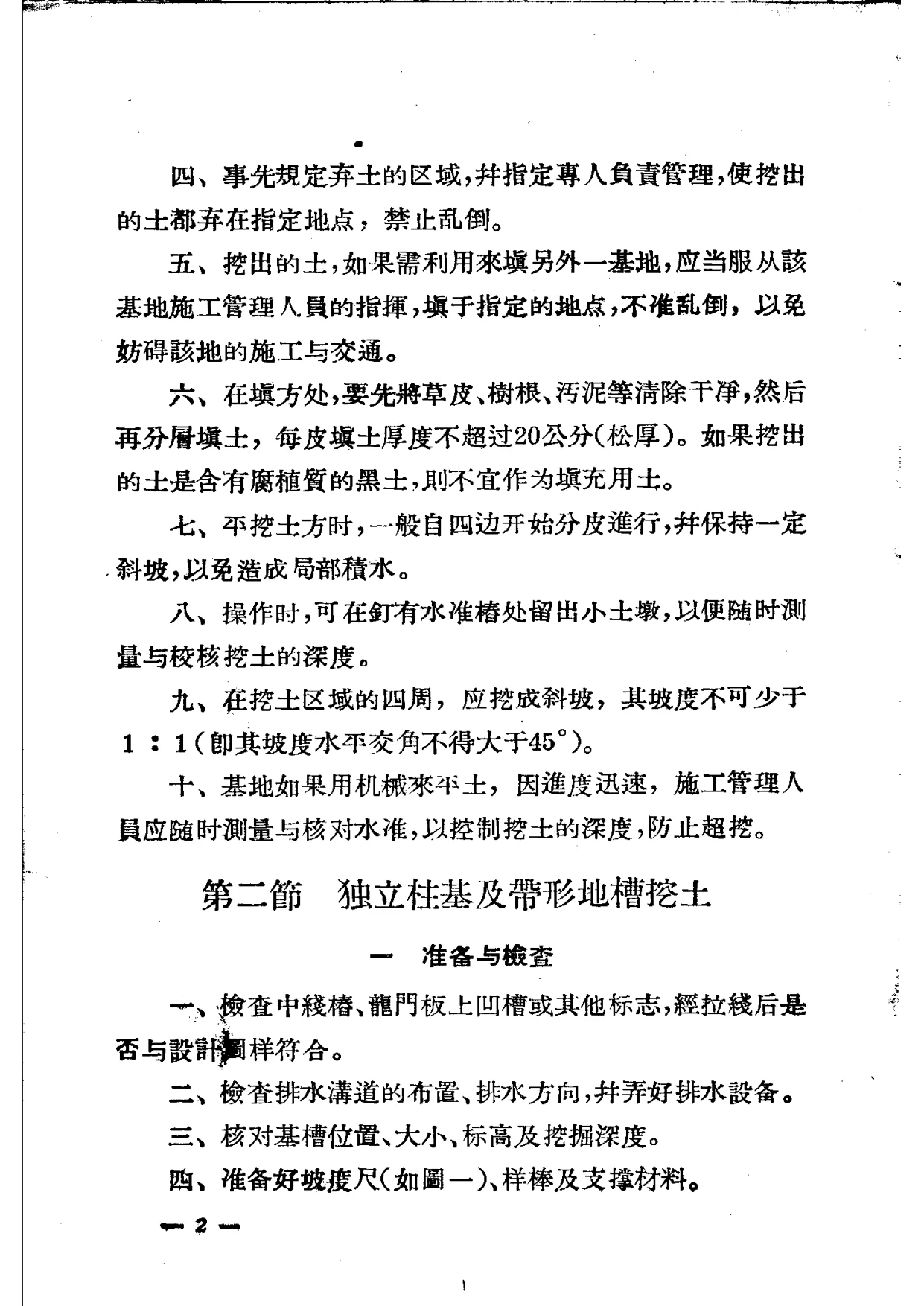

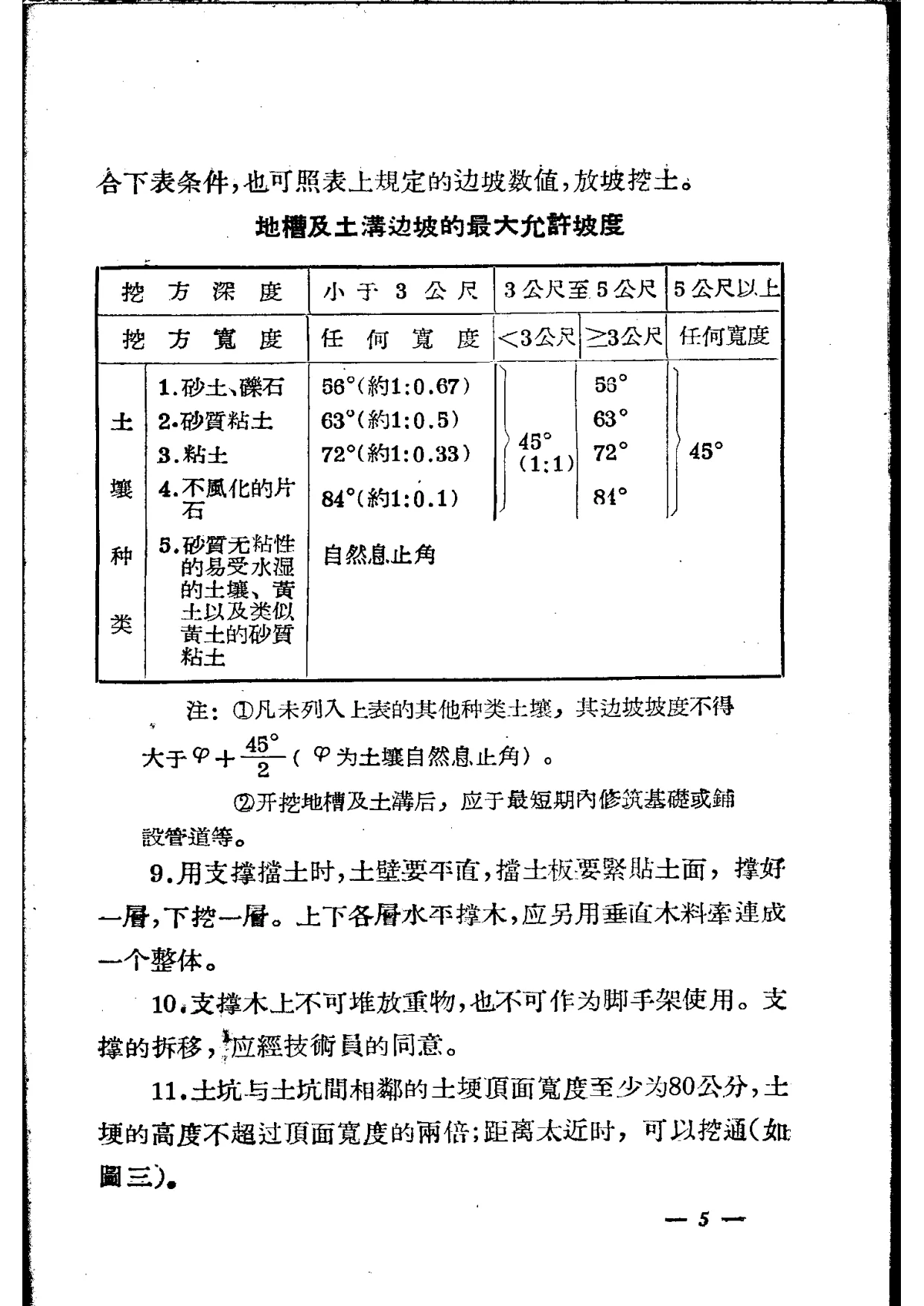

本书目录显示,全书分六节并附附录:第一节基地清理与基地平土;第二节独立柱基及带形地槽挖土;第三节运送土方;第四节基础回填土及地坪填土;第五节冬季施工;第六节质量标准;附录土壤湿度及塑性之测定。正文对各项土方施工操作作了具体规定。基地清理与平土部分要求清除基地内树木杂草、拆除废旧建筑物、集中堆放碎砖混凝土块以便利用,并根据施工设计图测出挖土区域、树立样桩、布置运土道路、规定弃土区域,填方处先清除草皮树根污泥再分层填土,每皮填土厚度不超过20公分(松厚),挖土区域四周应挖成斜坡,坡度不可少于1:1。独立柱基及带形地槽挖土部分对施工准备与检查、柱基挖土、带形基础及管道挖土、支撑挡土、排水、边坡坡度、超挖处理等作了详细规定,并列出地槽及土沟边坡的最大允许坡度表。运送土方部分对运土工具、车道坡度、装土卸土、车辆保养及安全事项作了规定。基础回填土及地坪填土部分要求不得用腐植土、冻土及超过10公分大的土块回填,分层回填并规定不同木夯重量对应的每皮填土厚度,打夯须一夯压半夯、提夯过膝、每皮至少夯三次,并列出不同土壤回填适宜含水量。冬季施工部分对冻土使用比例、基础还土、管道还方、初冬填土防冻等作了规定。质量标准部分列出挖方、填方及土方工程允许偏差。附录为土壤湿度及塑性测定方法。

本书反映了20世纪50年代中国地方建筑施工技术规程的编写方式与内容面貌,体现了当时强调保证工程质量、提高劳动生产率、节省原材料,以及学习先进技术经验和先进操作方法的时代特点。书中对土方工程施工的基地清理、挖土、运土、回填、冬季施工和质量标准等环节作了较系统的操作规定,可供建筑施工单位技术人员、技术工人和施工管理人员使用,对研究新中国建筑施工业标准化、地方技术规范及建筑施工技术史具有史料价值。本次仅见前20页,后续内容待补。

书籍资料

作者简介

江苏省城市建设局
本书作者为江苏省城市建设局,系地方城市建设行政管理机构,个人作者信息不适用。该局负责编定本省建筑施工操作规程,本书即其汇编的九部分操作规程中的土方部分。详见机构简介。

机构简介

江苏省城市建设局为江苏省地方城市建设行政管理机构,负责城市建设、建筑施工管理及相关技术规程的编制。据本书前言,该局遵照“切实保证工程质量,不断提高劳动生产率与节省原材料”的指示,重新审查其1954年编制的“操作规程与质量标准”,并在此基础上补充几年来推行的各项先进技术经验和先进操作方法,参照第一汽车制造厂施工操作规程中适合本省情况的先进经验,汇编成土方、砧石、木作、模板、扎铁、混凝土、粉刷、屋面、油漆等九部分操作规程。初稿完成后曾广泛征求工程技术人员与技术工人意见,再加修正定稿。机构成立年份待查。

学术价值

1. 本书是20世纪50年代江苏省城市建设局编定的土方工程施工操作规程,具体规定基地清理与平土、柱基及地槽挖土、运送土方、基础回填、冬季施工和质量标准等操作要求,对研究新中国建筑施工业操作规程、地方技术规范及施工标准化具有史料价值。
2. 前言说明本书以1954年“操作规程与质量标准”为基础,补充先进技术经验和先进操作方法,并参照第一汽车制造厂施工操作规程中适合本省情况的经验,反映了建国初期建筑行业学习先进经验、总结推广操作方法的实际情况。
3. 书中列有地槽及土沟边坡最大允许坡度表、回填土适宜含水量、土方工程允许偏差等具体技术数据,可作为研究20世纪50年代中国土方工程施工技术水平和质量管理方式的参考。

公版依据

本书出版于1956年,晚于1911年,不适用P0。本书作者为江苏省城市建设局,书名页及前言均仅机构署名,无个人署名,属法人作品。按法人作品规则,出版后已满50年即判“是”;本书1956年出版,至2006年已满50年,截至2026年已满50年,故整体判为“是”。

适用领域

建筑工程技术、施工管理、建筑史研究者;中国近现代建筑施工业标准化、地方技术规范及技术教育史研究者;对20世纪50年代土方工程施工操作规程感兴趣的工程技术人员。

序文信息

有前言,述江苏省城市建设局遵照“切实保证工程质量,不断提高劳动生产率与节省原材料”的指示,重新审查该局1954年编制的“操作规程与质量标准”,补充几年来推行的各项先进技术经验和先进操作方法,并参照第一汽车制造厂施工操作规程中适合于本省情况的先进经验,汇编成土方、砧石、木作、模板、扎铁、混凝土、粉刷、屋面、油漆等九部分操作规程;初稿完成后曾广泛征求工程技术人员与技术工人意见,再加修正定稿

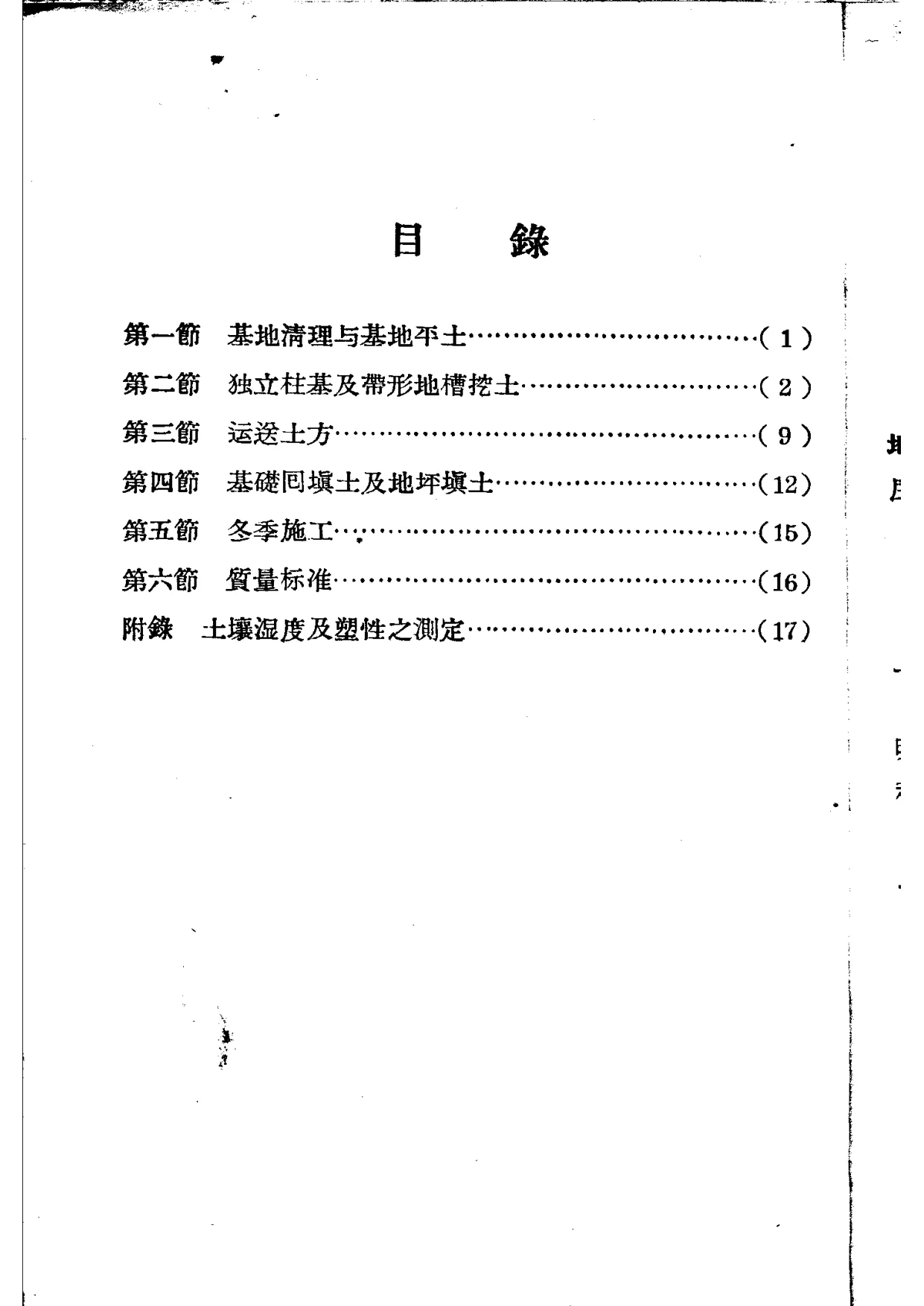

目录

第一節 基地清理与基地平土 第二節 独立柱基及带形地槽挖土 第三節 运送土方 第四節 基础回填土及地坪填土 第五節 冬季施工 第六節 质量标准 附錄 土壤湿度及塑性之测定
